一边靠近厕所墙一边却宽敞
吉土地局马桶位置设计偏移
如果你在吉打州哥打士打(Kota Setar)县土地局中感到肠胃不适急需上厕所,那该土地局的厕所马桶,相信会让你大吃一惊。

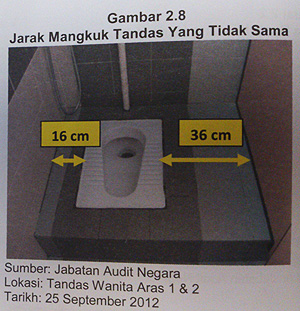

《2012年总稽查司报告》揭露,该土地局其中一个蹲厕的位置设计偏移,马桶其中一边非常靠近厕所的墙壁,距离只有16公分。
可是,马桶的另一边却相当“宽敞”,距离墙壁有36公分。
如果你在吉打州哥打士打(Kota Setar)县土地局中感到肠胃不适急需上厕所,那该土地局的厕所马桶,相信会让你大吃一惊。
《2012年总稽查司报告》揭露,该土地局其中一个蹲厕的位置设计偏移,马桶其中一边非常靠近厕所的墙壁,距离只有16公分。
可是,马桶的另一边却相当“宽敞”,距离墙壁有36公分。
根据报告,吉州政府秘书解释,由于建筑工程初期的地下水管工程出错,才导致该马桶的设计如此奇怪。
“我们不能在避免发生泄漏的情况下修改(马桶的位置)。”
建筑成本1531万
RS Iscon Corporation私人有限公司是在吉打州政府经济策划单位发出公开招标下,赢得这项价值1531万令吉,打造这栋建筑物的工程合约。
哥打士打县土地局是于国阵执政吉州时开始施工,然后在民联执政时竣工。
缴付柜台设计过高
尽管如此,上述厕所并非该土地局唯一面对的建筑设计问题,总稽查报告指出,其汽车缴付柜台的设计过高,对汽车司机造成困扰。
同时,该土地局的伺服器房也太小,导致许多伺服器必须放在房间外面。
根据报告,这项建筑工程理应于2010年11月10日完工,但却展延至2011年4月5日。
未得完工证就使用
报告也发现,建筑工程不达标,建筑物已开始出现瑕疵。
更糟的是,报告指出,虽然该建筑物还未得到建筑物的完工证(CCC),但哥打士打县土地局于2012年5月15日就已开始入驻。
哥打士打县土地局的完工证,是迟至2012年6月才发出。
总稽查司报告建议,吉打州经济策划单位日后再进行类似的计划时,必须与其他机构与部门有更好的沟通。
